solomadera.com CARPINTERÍA TRADICIONAL DESDE 1968 EN ASTURIAS
CASAS DE MADERA. OTRAS CONSTRUCCIONES DE MADERA |
ESTÁ EN: SOLOMADERA.COM ► CARPINTERÍA DE ARMAR ►►CASAS DE MADERA |
Contenido de esta página: - Casas de madera - Casas con estructura de madera - Estructuras de madera para casas |
No tenemos la capacidad necesaria para realizar estas obras de mayor volumen, pero somos una valiosa ayuda para las empresas. El servicio que ofrecemos en este ambito es la aportacion de experiencia en cada fase del proceso: optimizacion de talleres, desarrollo de sistemas, organizacion de produccion, formacion de personal, y ayudas al montaje. |
Para ver las imágenes en su tamaño normal utilice las opciones del menú contextual (botón derecho del ratón) |

Nº 19002 VIVERO "LA MATA", CON LA EMPRESA IDRA, DE GIJON
|

Nº 19001 RECONSTRUCCION DEL EDIFICIO DE LA RULA, EN GIJON |

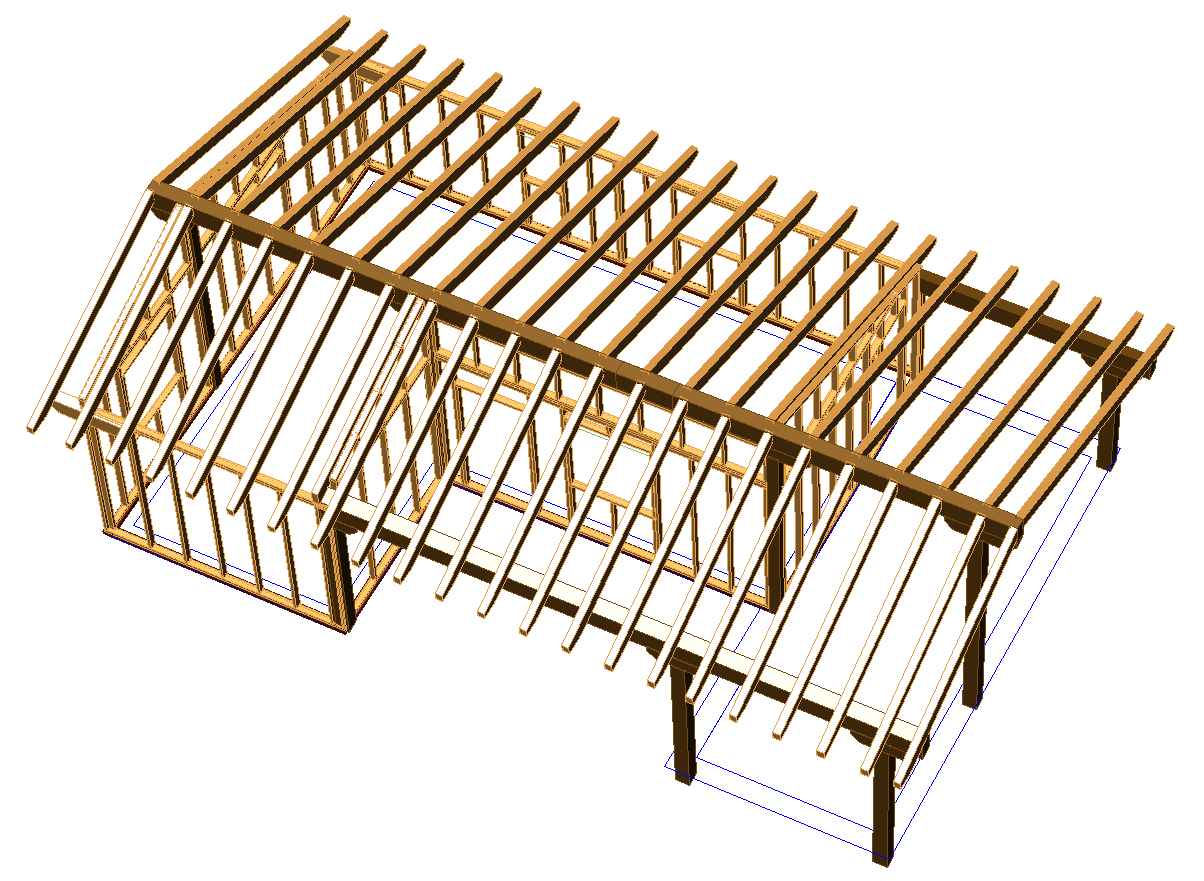

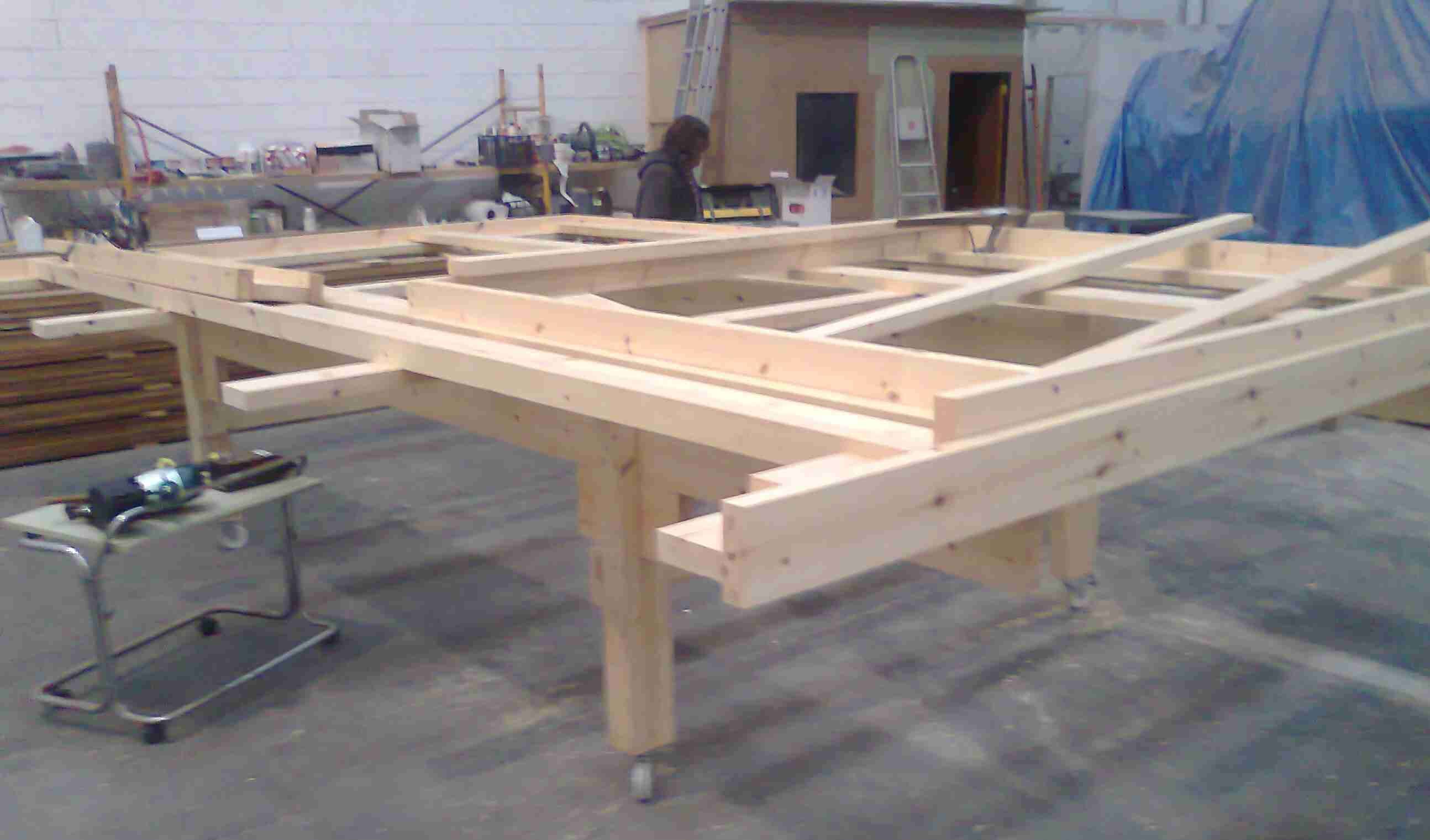

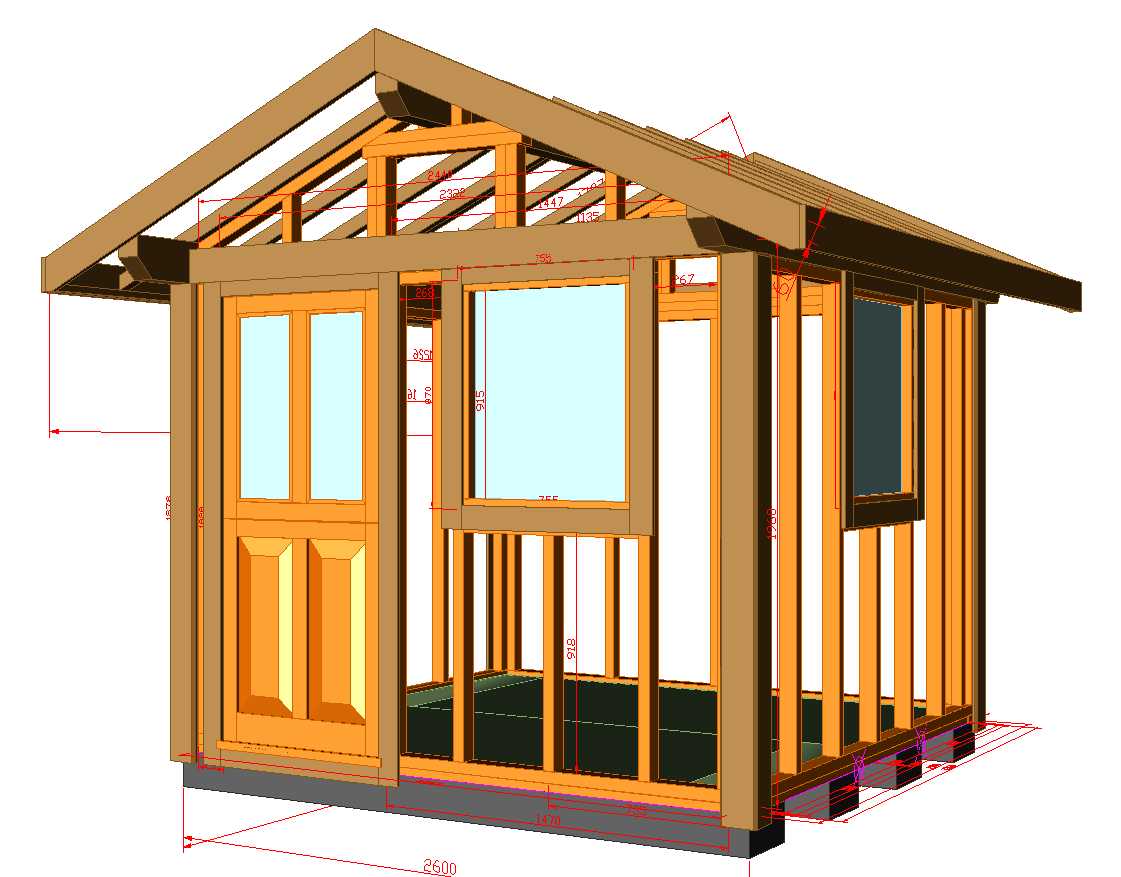

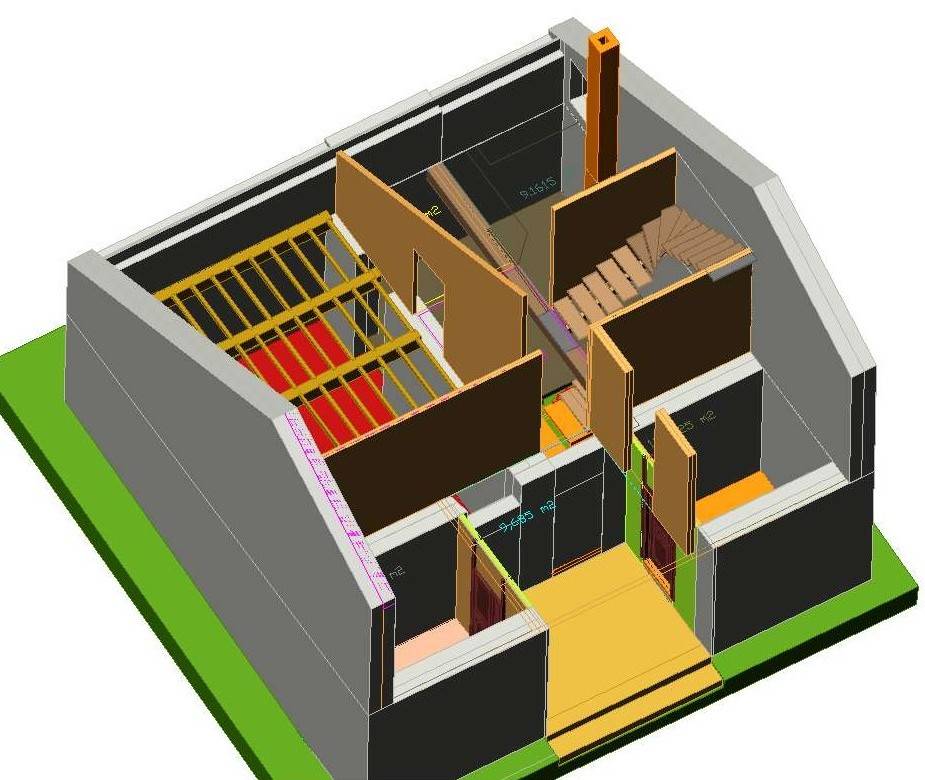

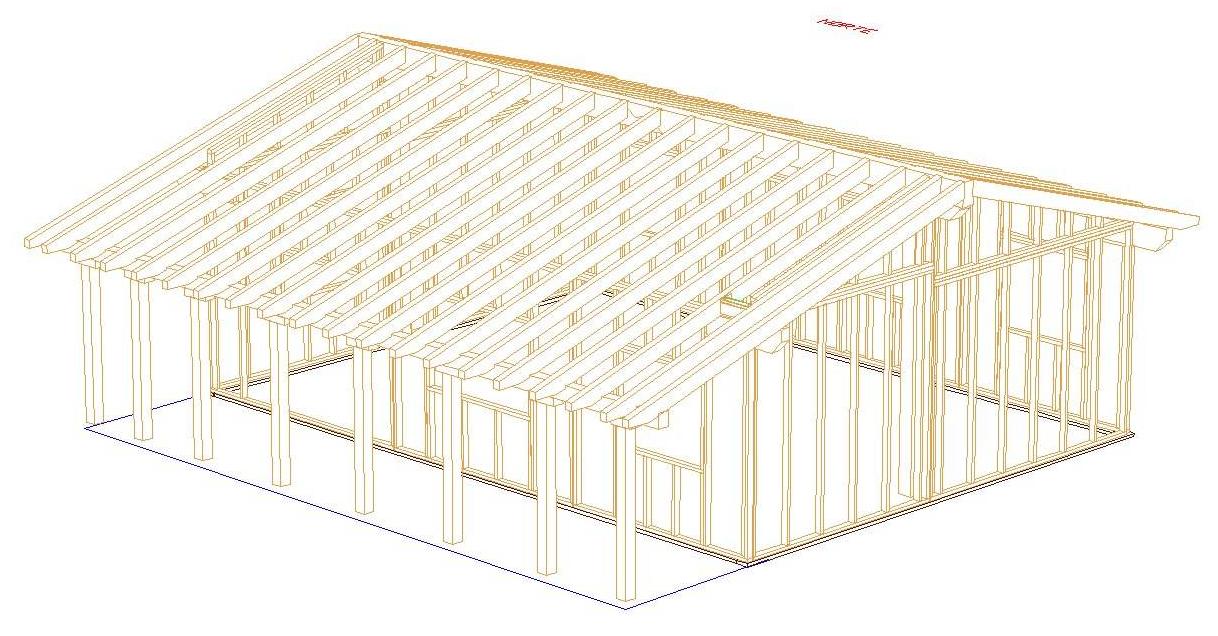

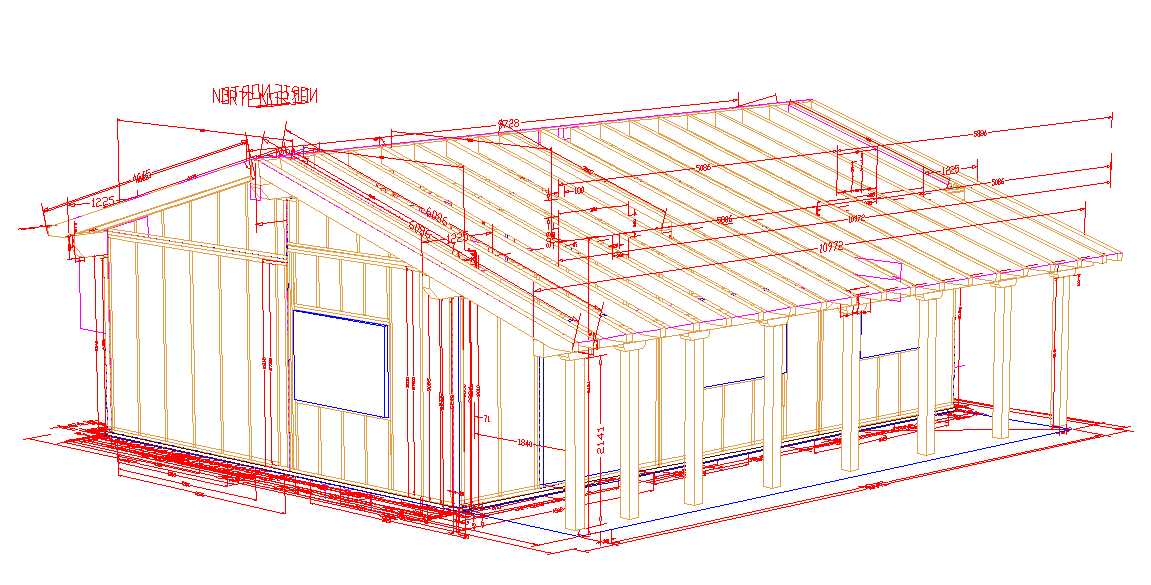

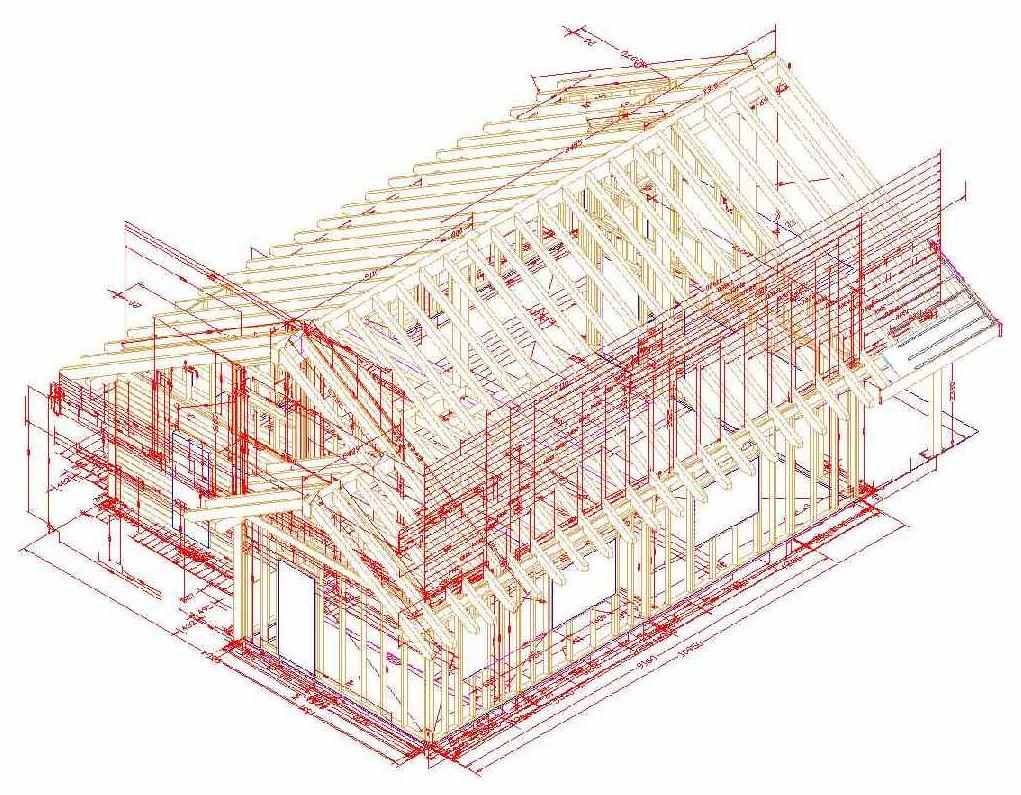

Nº 212055 VIVIENDA UNIFAMILIAR, DE 100 m² EN PLANTA Y 48 EN ENTREPLANTA. ESTE ES EL PLANO COMPLETO EN 3D, DEL QUE SE OBTIENEN UNOS 120 PLANOS DE DETALLE. PARA LA EMPRESA "MULTIGESTION S.L.", DE GIJON. AÑO 2013
|
|||

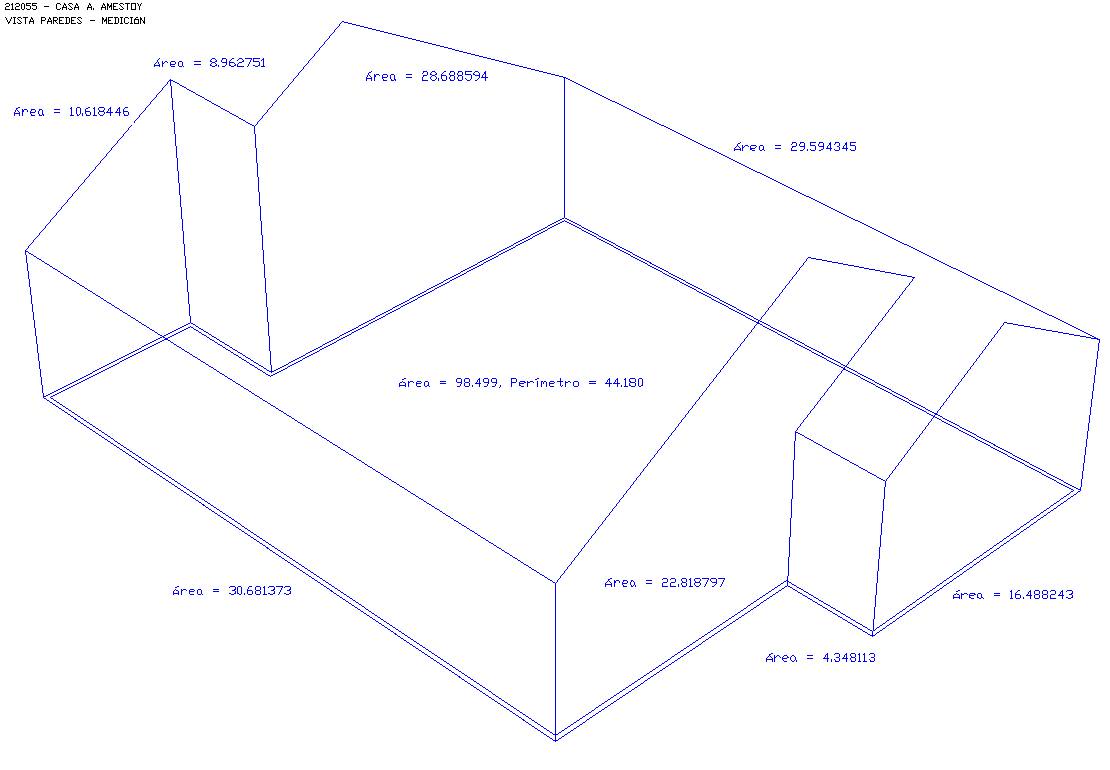

MEDICION DE SUPERFICIES, PAREDES Y SUELOS | REPLANTEO, ESQUINAS Y PILARES | ||

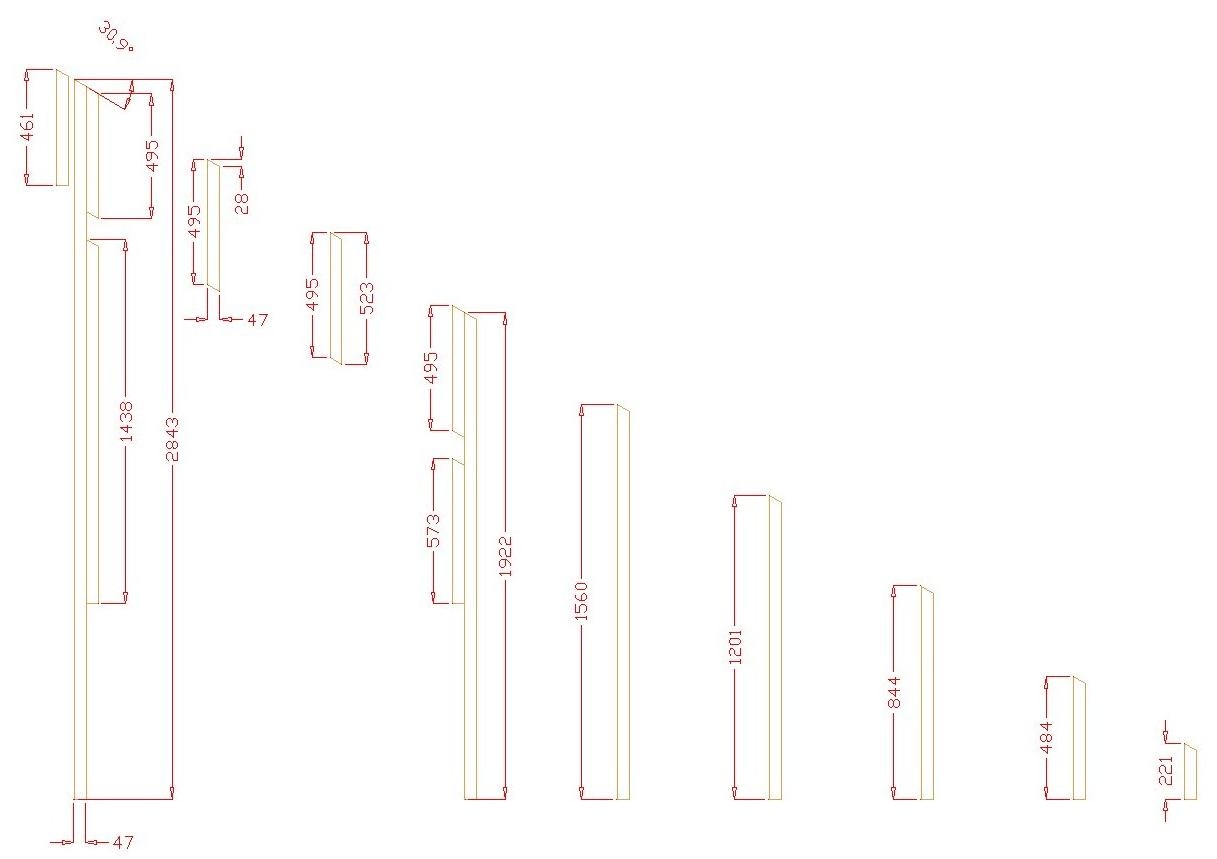

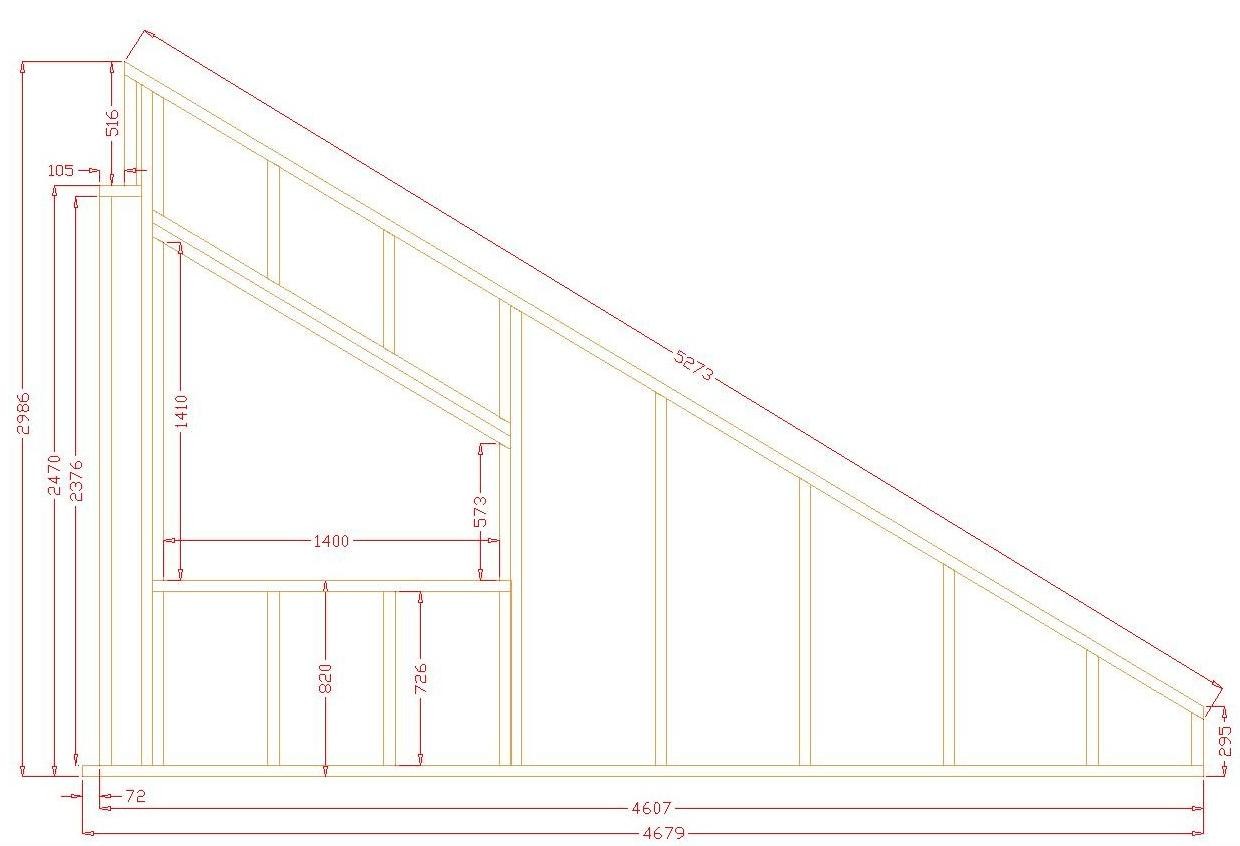

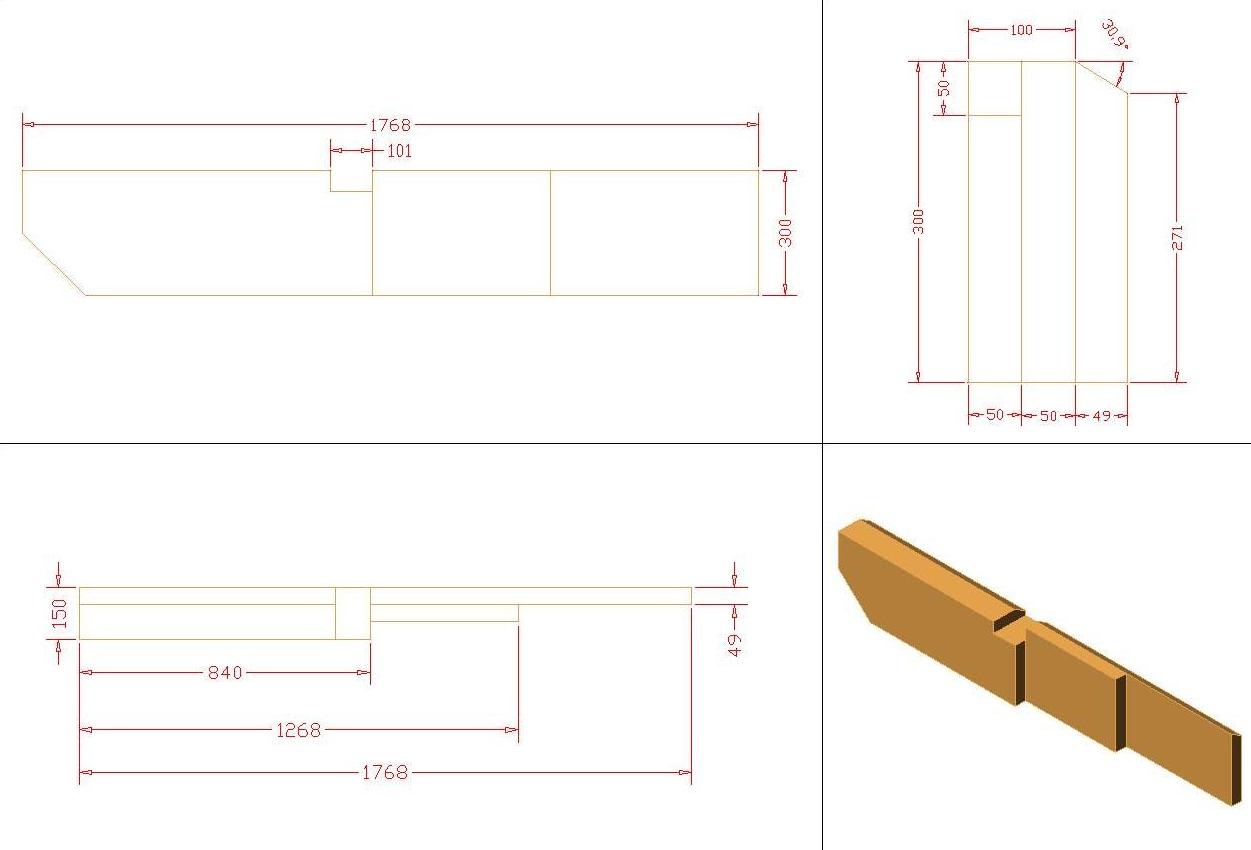

DETALLE DE PIEZA, MENSULA DE ALERO | DETALLE DE VIGA CAJEADA |
|
||
DETALLE DE BASTIDOR CON VENTANA | ||

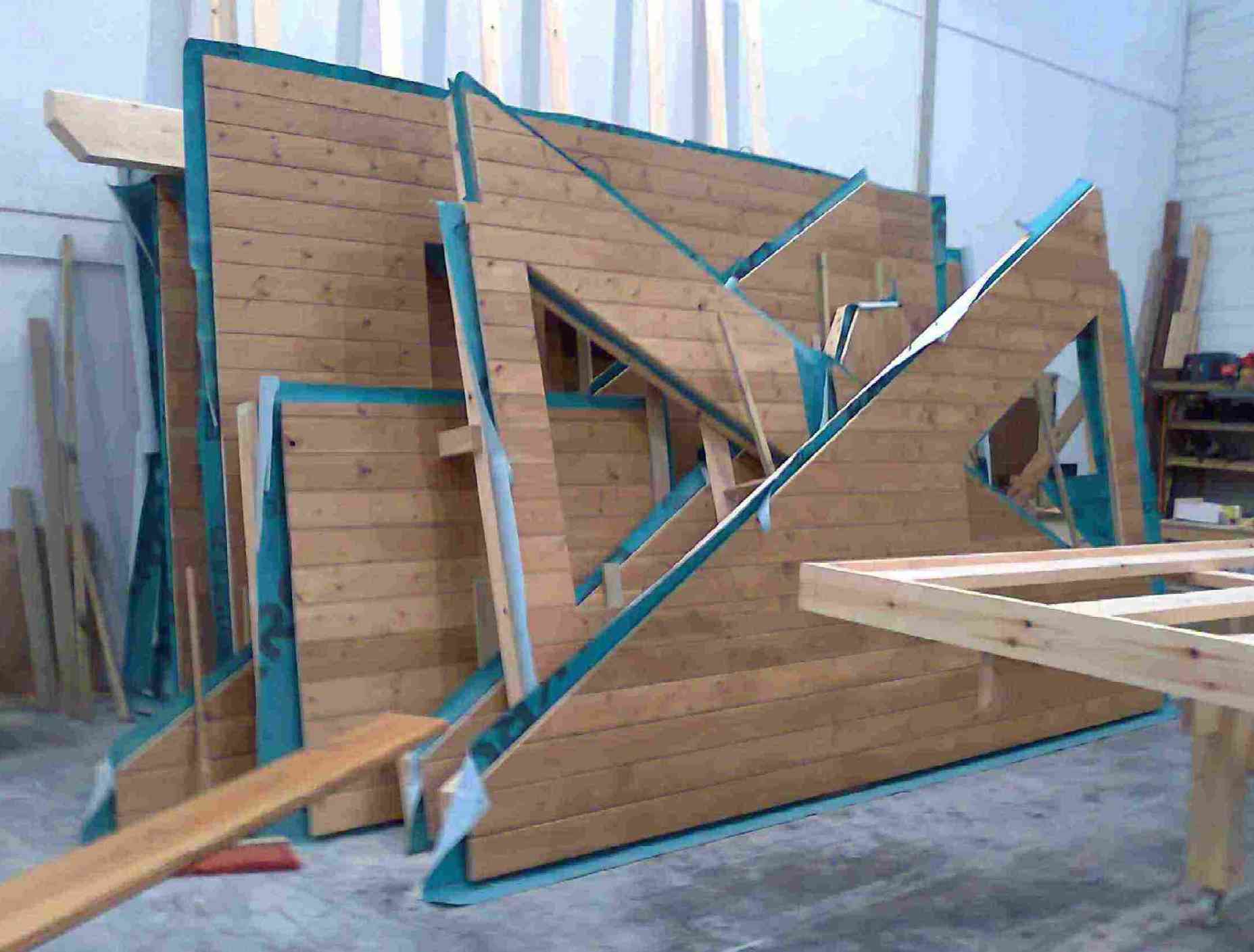

El sistema de diseño permite fabricar y almacenar
las piezas sin realizar premontajes ni comprobaciones. El desarrollo
incluye el proceso de fabricacion, totalmente adaptado a las posibilidades

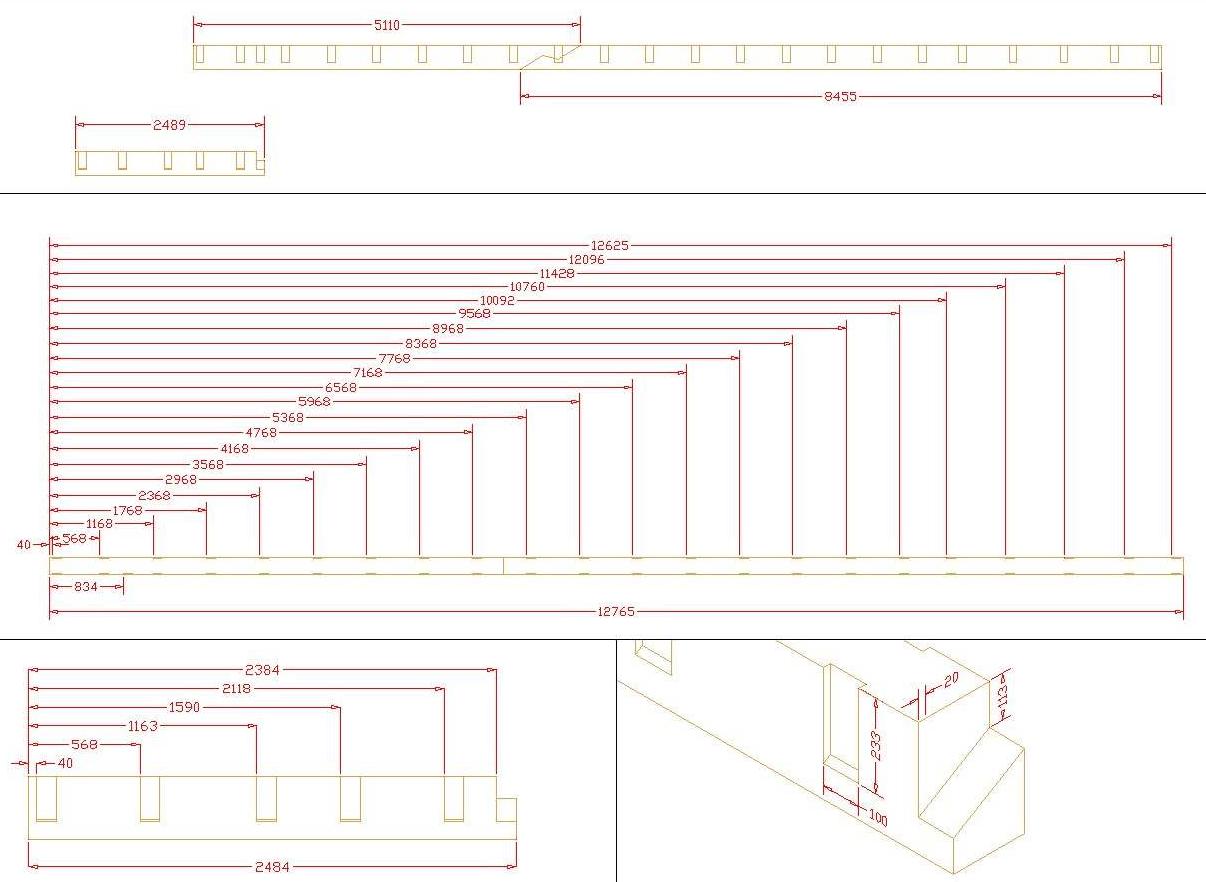

del taller. El trabajo de fabricacion comienza definiendo el orden de montaje, orden de carga y orden de fabricacion.
|
Desde el inicio de este proyecto nos planteamos como objetivo importante la consecución de una rápida ejecución en obra: |

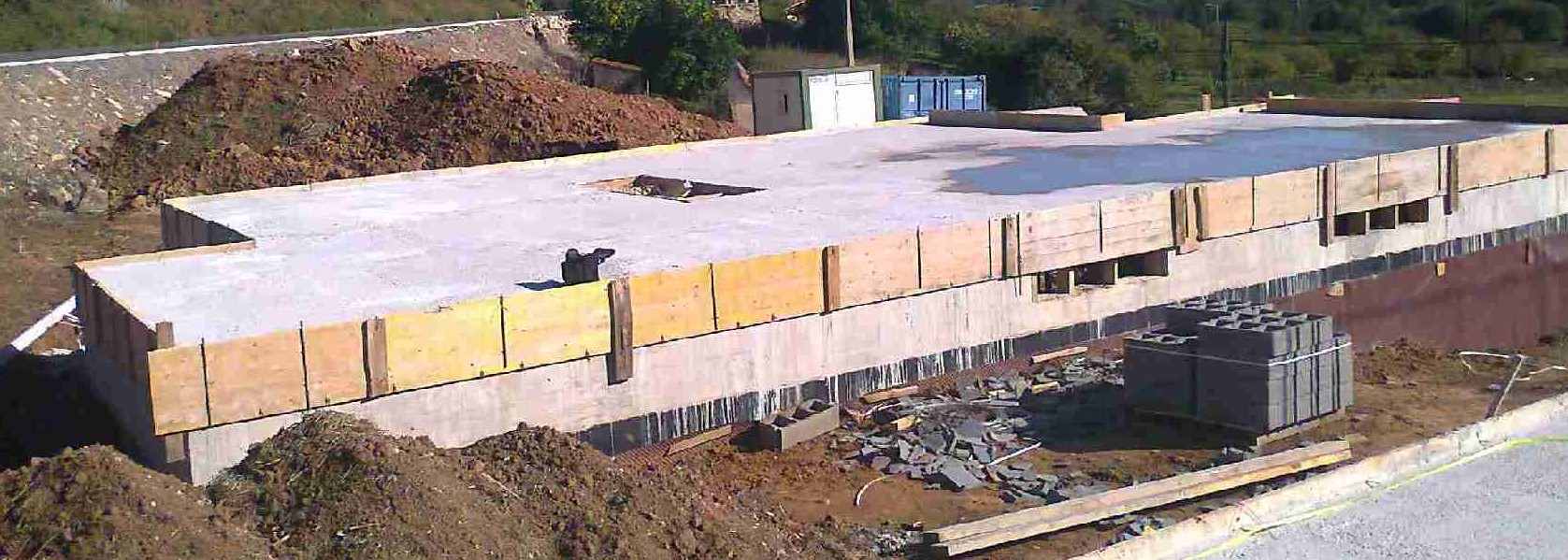

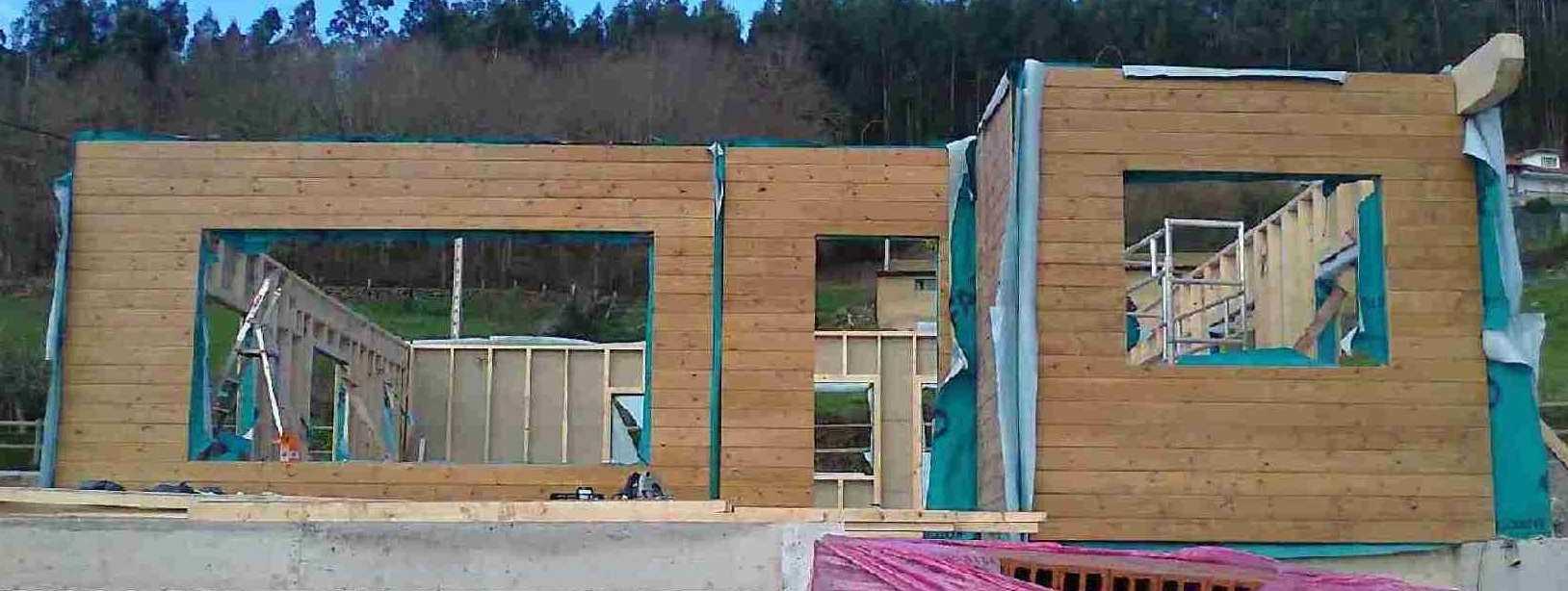

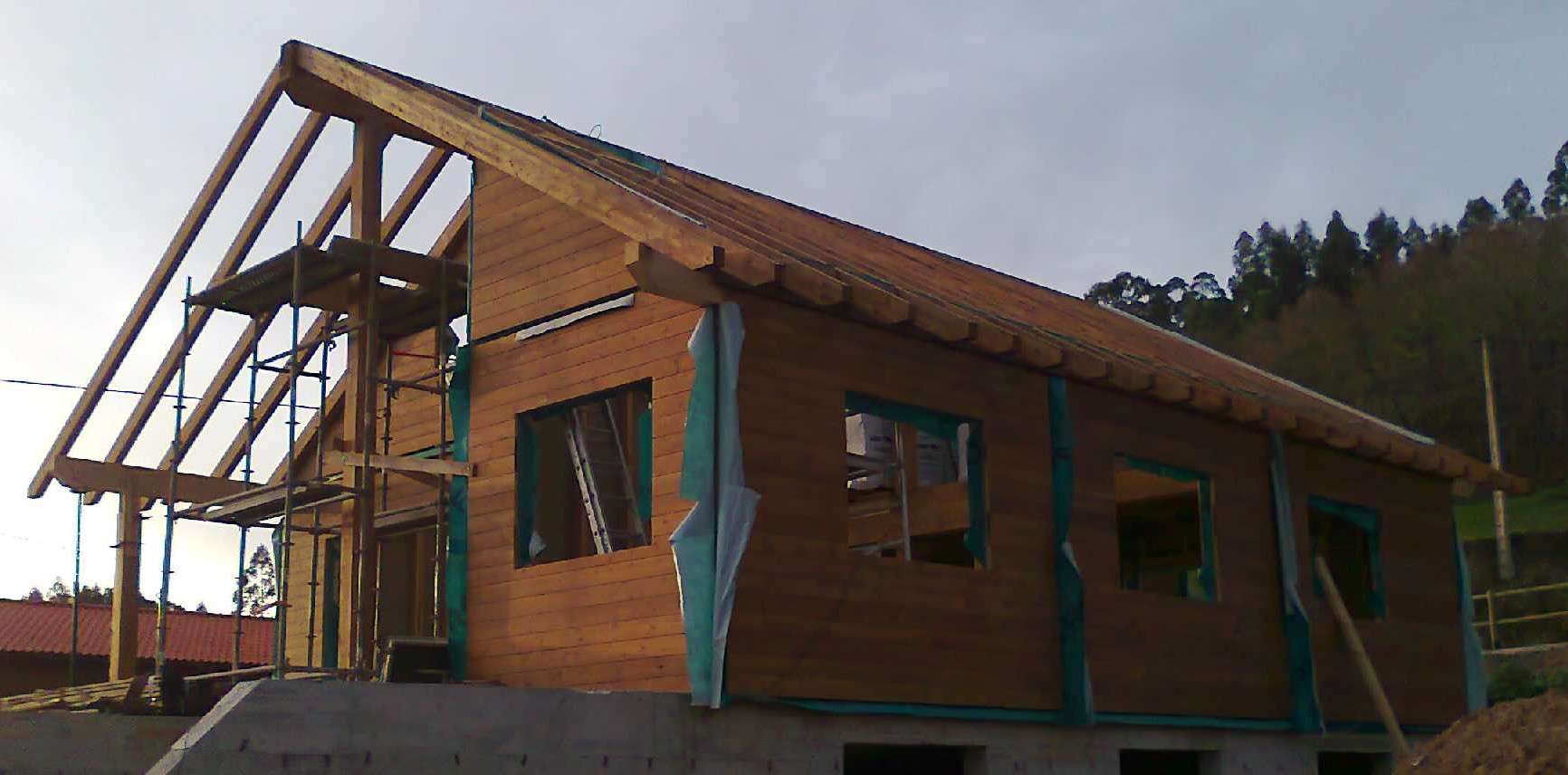

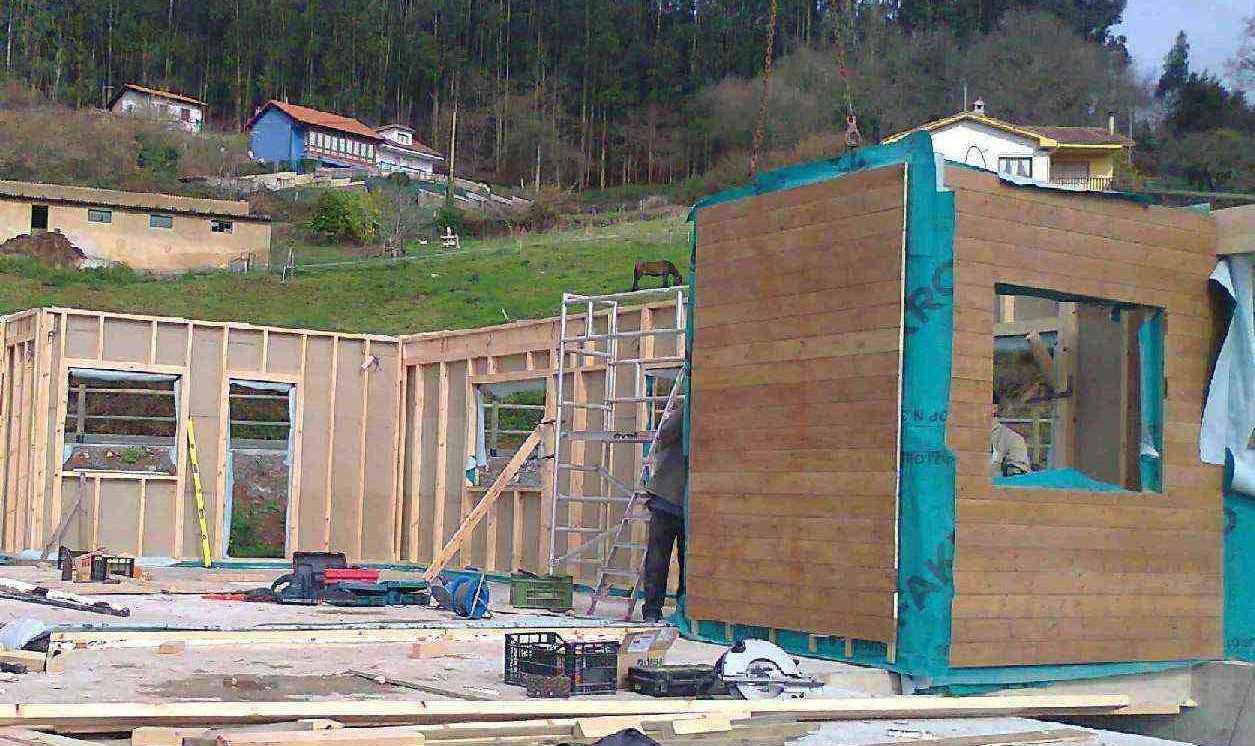

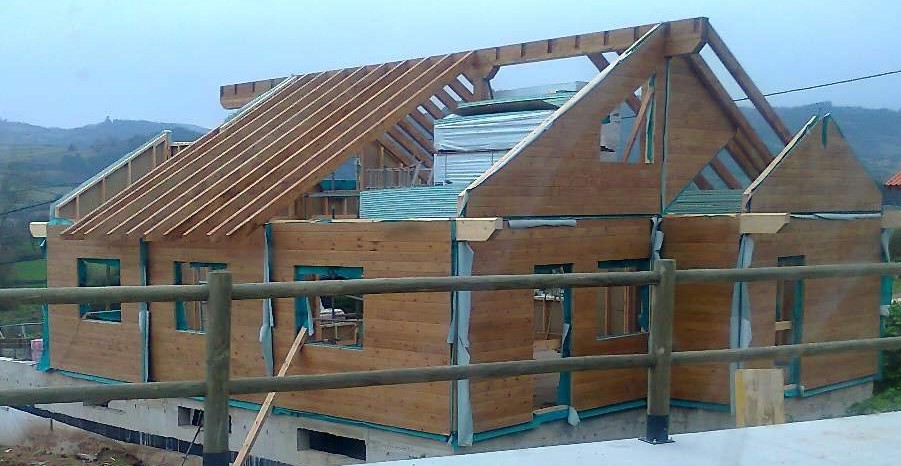

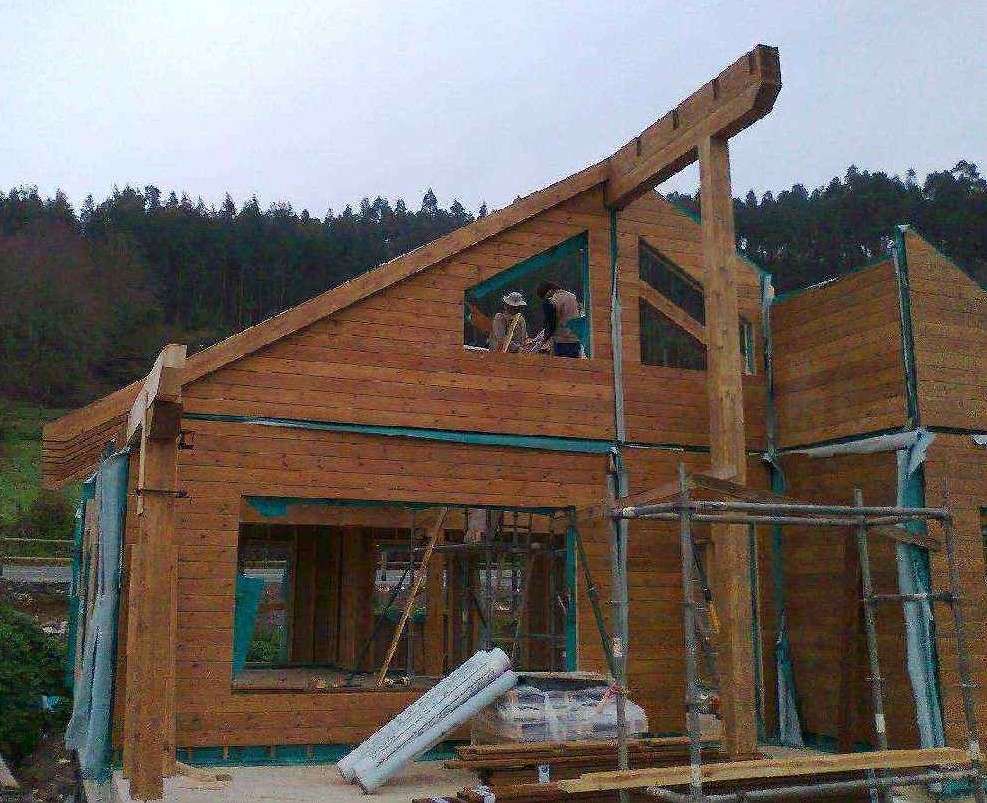

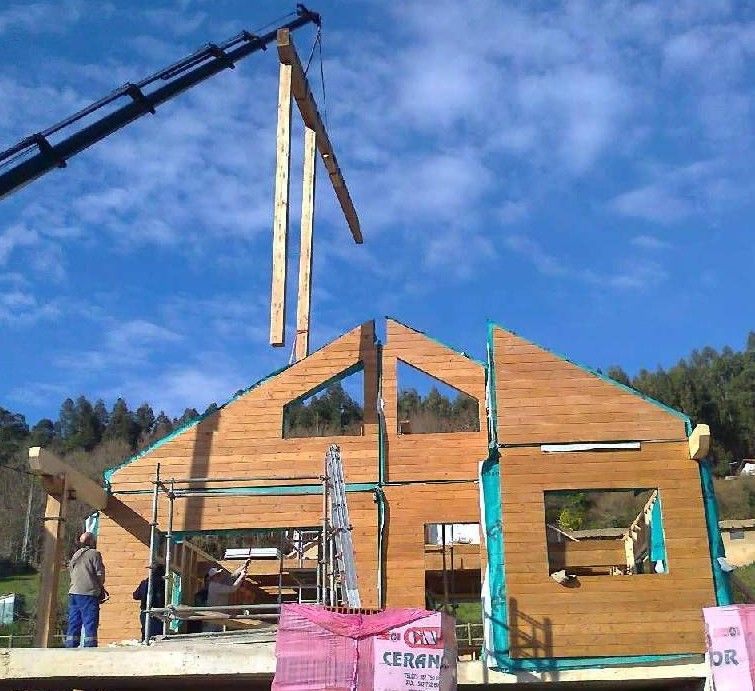

Una vez terminados los cimientos, y habiendo anclado a estos el durmiente impermeabilizado sobre el que se instala la casa, iniciamos el montaje de la misma. El primer dia instalamos todas las secciones del cerramiento del primer nivel (100 m² construidos). |

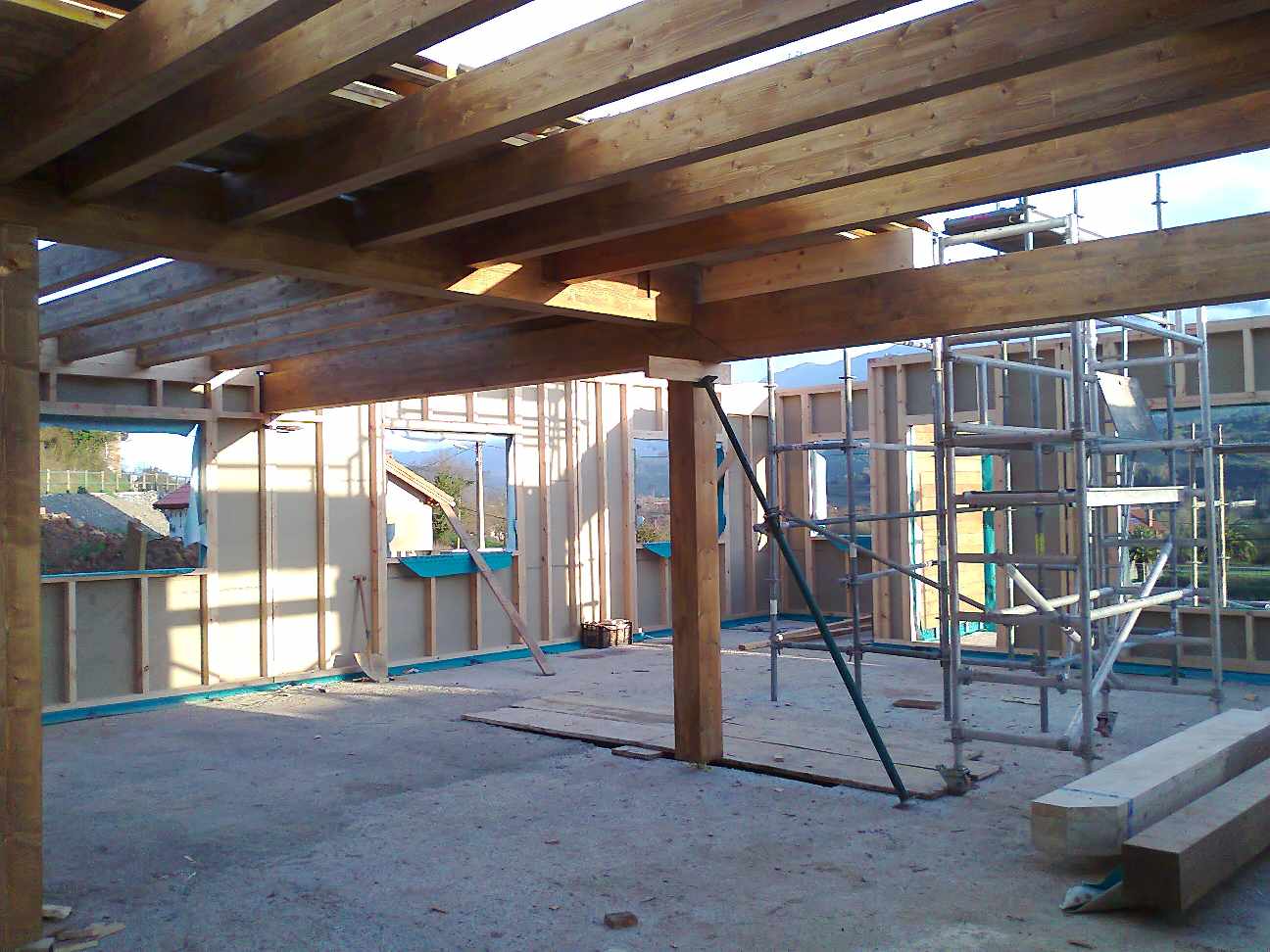

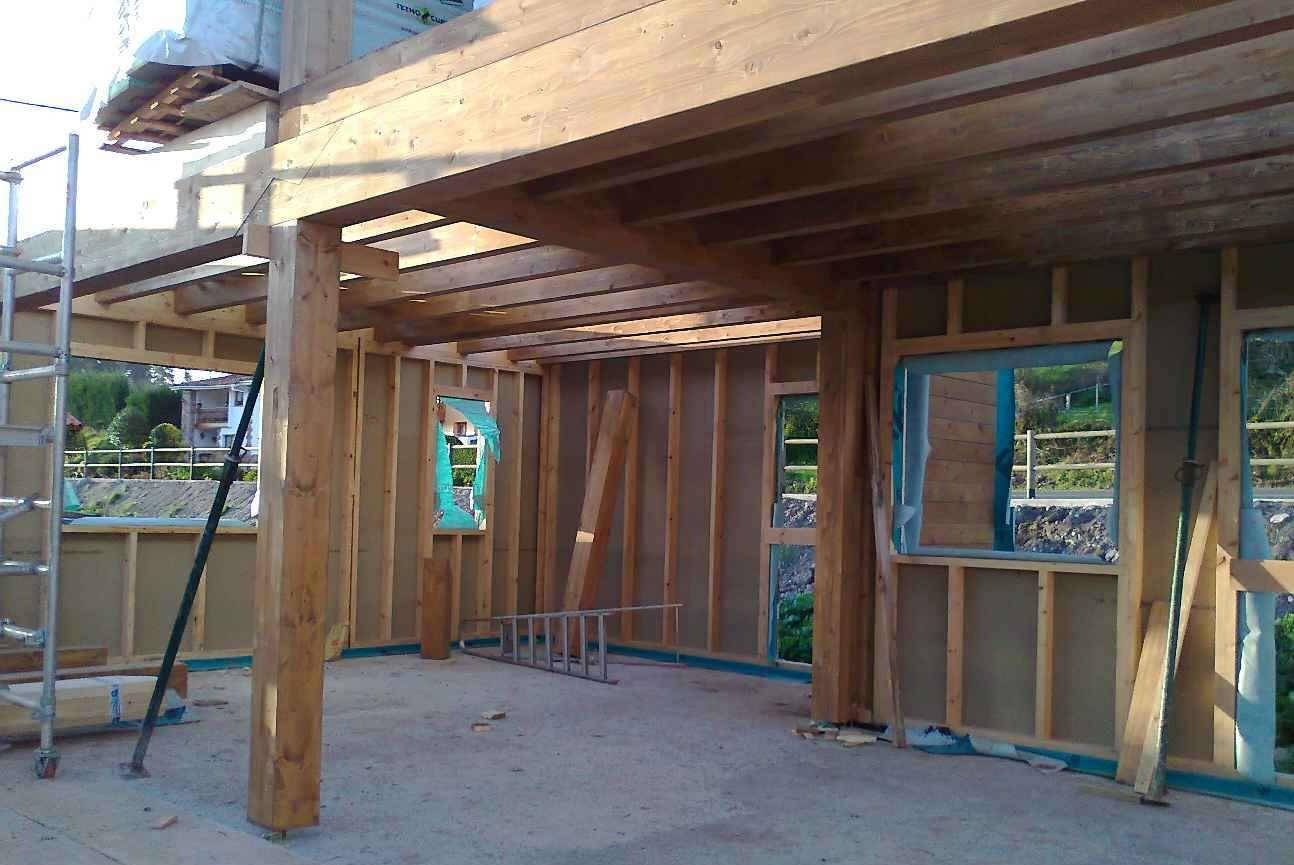

El segundo dia de trabajo instalamos la estructura de entreplanta (46 m²) y los pilares menores
|
Dia 3º: colocamos los bastidores del segundo nivel, y el resto de pilares y vigas |

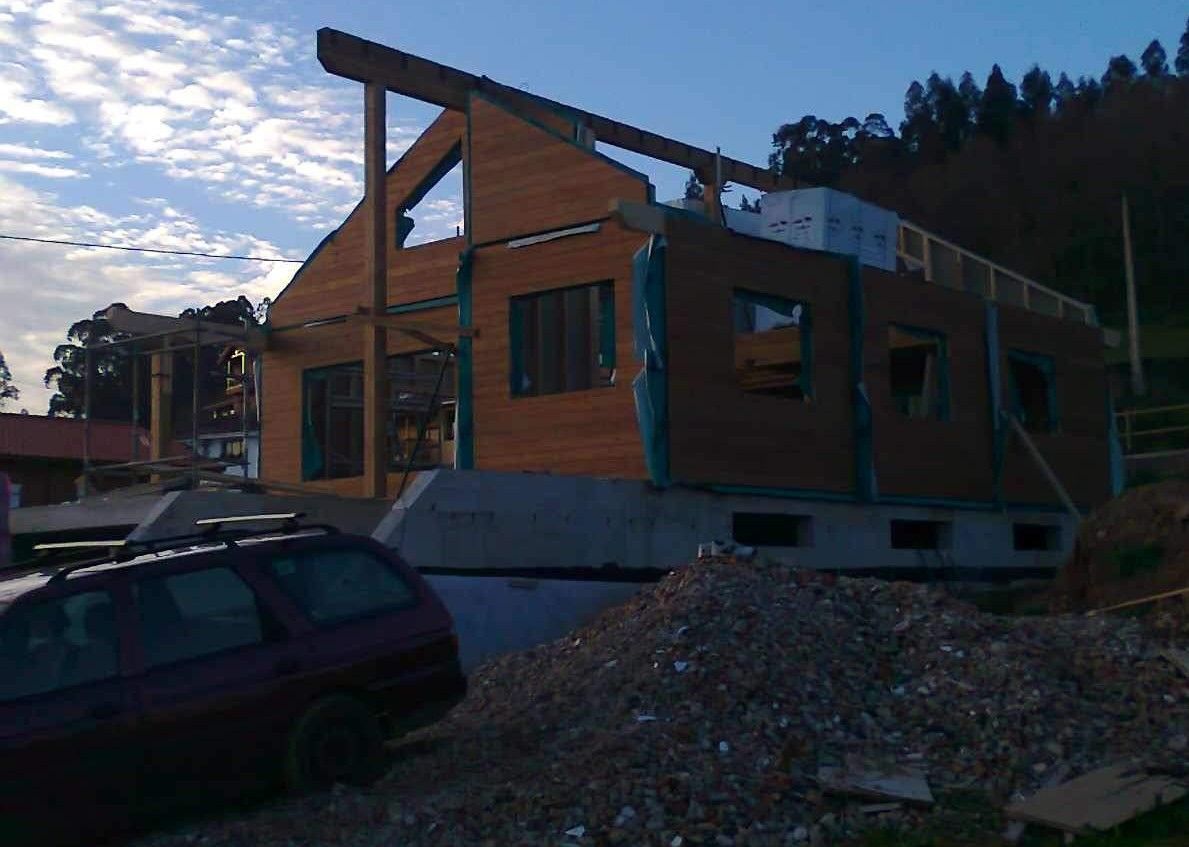

Al terminar el cuarto dia de montaje, la estructura de
cubierta queda completa.
|

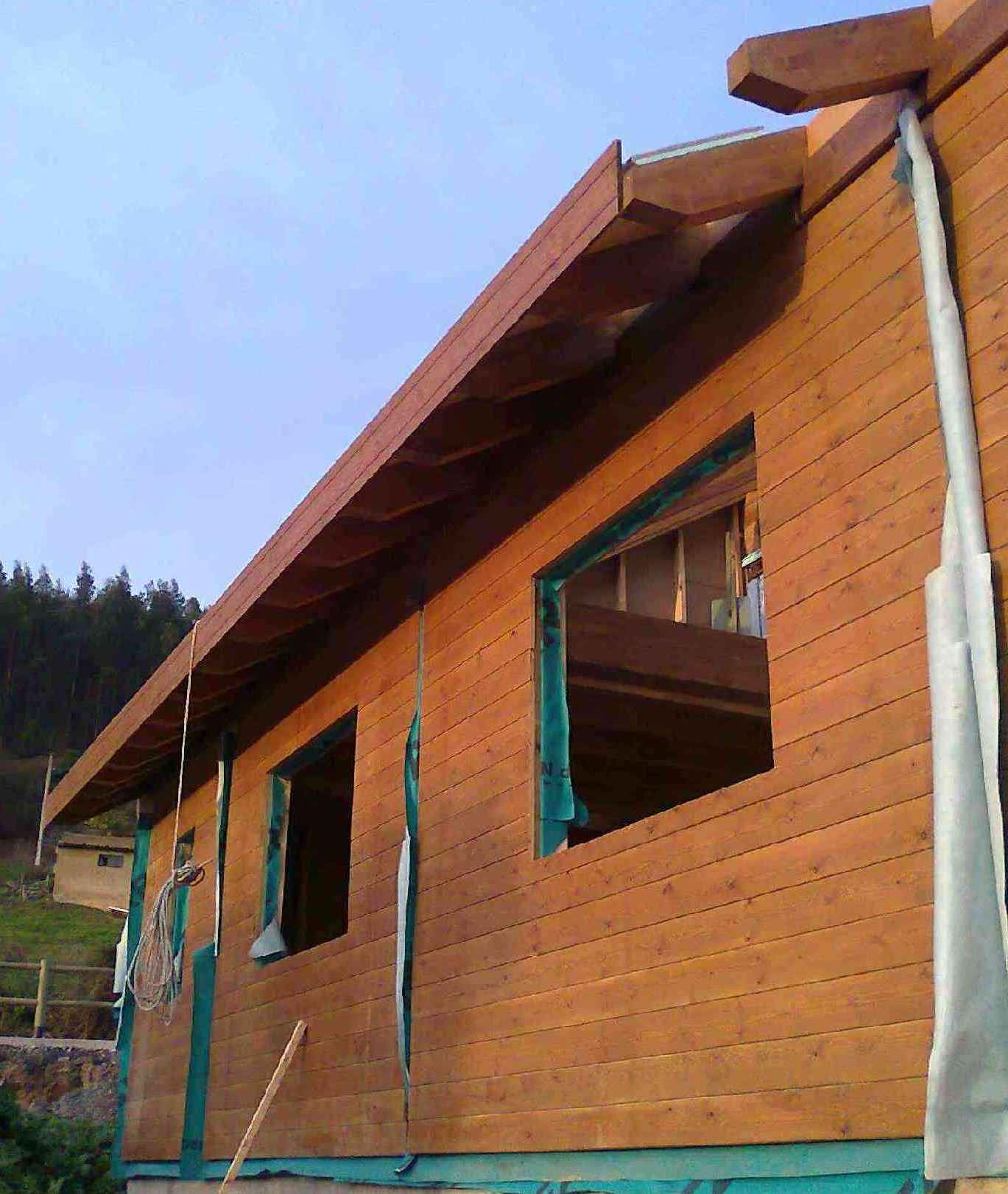

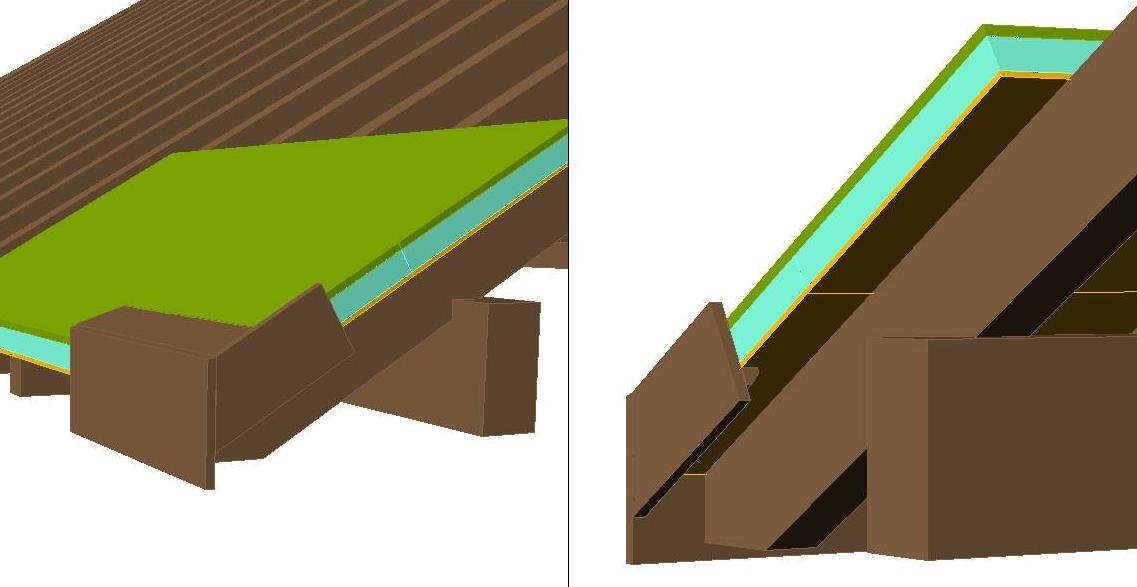

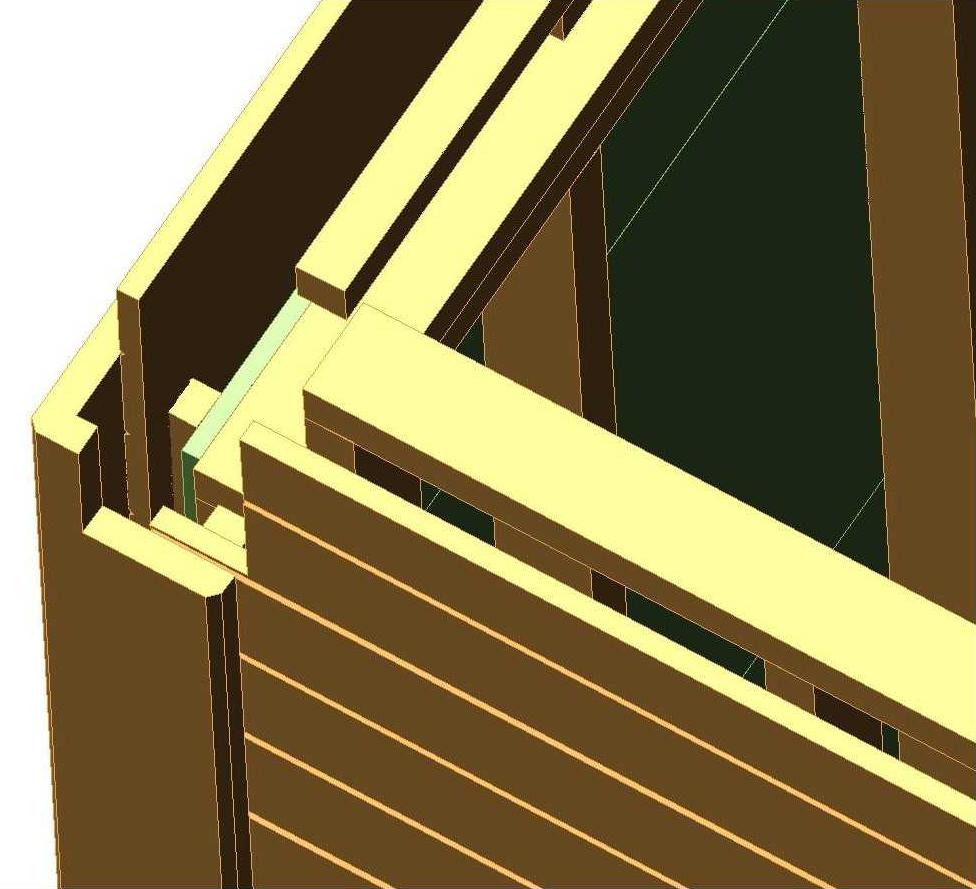

PRESENTACION DE DETALLES CONSTRUCTIVOS: REMATES DE ESQUINAS Y ALEROS |
|
|
